1、施工顺序测量定位→支吊架制作安装→桥架安装→接地处理;主要施工方法及技术措施:测量定位用弹线法标识桥架的安装位置,确定好支架的固定位置,做好标记。竖井内桥架定位应先用悬钢丝法确定安装基准线,如预留洞不合适,应及时调整,并做好修补。

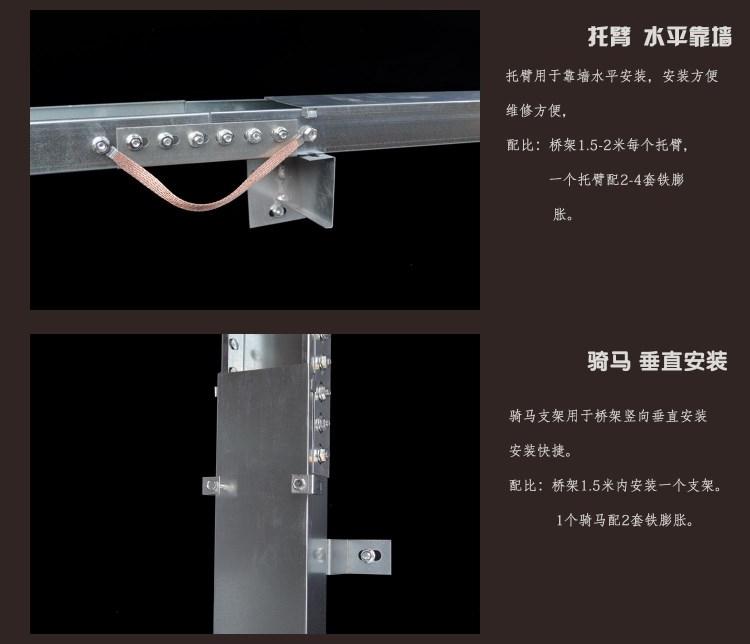

2、支架制作安装依据施工图设计标高及桥架规格,进行定位,然后依照测量尺寸制作支架,支架进行工厂化生产。在无吊顶处沿梁底吊装或靠墙支架安装,在有吊顶处在吊顶内吊装或靠墙支架安装。在无吊顶的公共场所结合结构构件并考虑建筑美观及检修方便,采用靠墙、柱支架安装或屋架下弦构件上安装。靠墙安装支架固定采用膨胀螺栓固定,支架间距不超过2米。在直线段和非直线段连接处、过建筑物变形缝处和弯曲半径大于300mm的非直线段中部应增设支吊架,支吊架安装应保证桥架水平度或垂直度符合要求。
3、桥架安装
a、对于非凡外形桥架,将现场测量的尺寸交于材料供给商,由供给商依据尺寸制作,减少现场加工。桥架材质、型号、厚度以及附件满足设计要求。
b、桥架安装前,必须与各专业协调,避免与大口径消防管、喷淋管、冷热水管、排水管及空调、排风设备发生矛盾。
c、将桥架举升到预定位置,与支架采用螺栓固定,在转弯处需仔细校核尺寸,桥架宜与建筑物坡度一致,在圆弧形建筑物墙壁的桥架,其圆弧宜与建筑物一致。桥架与桥架之间用连接板连接,连接螺栓采用半圆头螺栓,半圆头在桥架内侧。桥架之间缝隙须达到设计要求,确保一个系统的桥架连成一体。
d、跨越建筑物变形缝的桥架应按企业标准《钢制电缆桥架安装工艺》做好伸缩缝处理,钢制桥架直线段超过30m时,应设热胀冷缩补偿装置。
e、桥架安装横平竖直、整洁美观、距离一致、连接牢固,同一水平面内水平度偏差不超过5mm/m,直线度偏差不超过5mm/m。
4、接地处理镀锌桥架之间可利用镀锌连接板作为跨接线,把桥架连成一体。在连接板两端的两只连接螺栓上加镀锌弹簧垫圈,桥架之间用不小于4mm2软铜线进行跨接,再将桥架与接地线相连,形成电气通路。桥架整体与接地干线应有不少于两处的连接。
5、多层桥架安装分层桥架安装,先安装上层,后安装下层,上、下层之间距离要留有余量,有利于后期电缆敷设和检修。水平相邻桥架净距不宜小于50mm,层间距离应根据桥架宽度最小不小于150mm,与弱电电缆桥架距离不小于0.5m。
